Ревельский судостроительный завод Русско-Балтийского судостроительного и механического акционерного общества.

Назад

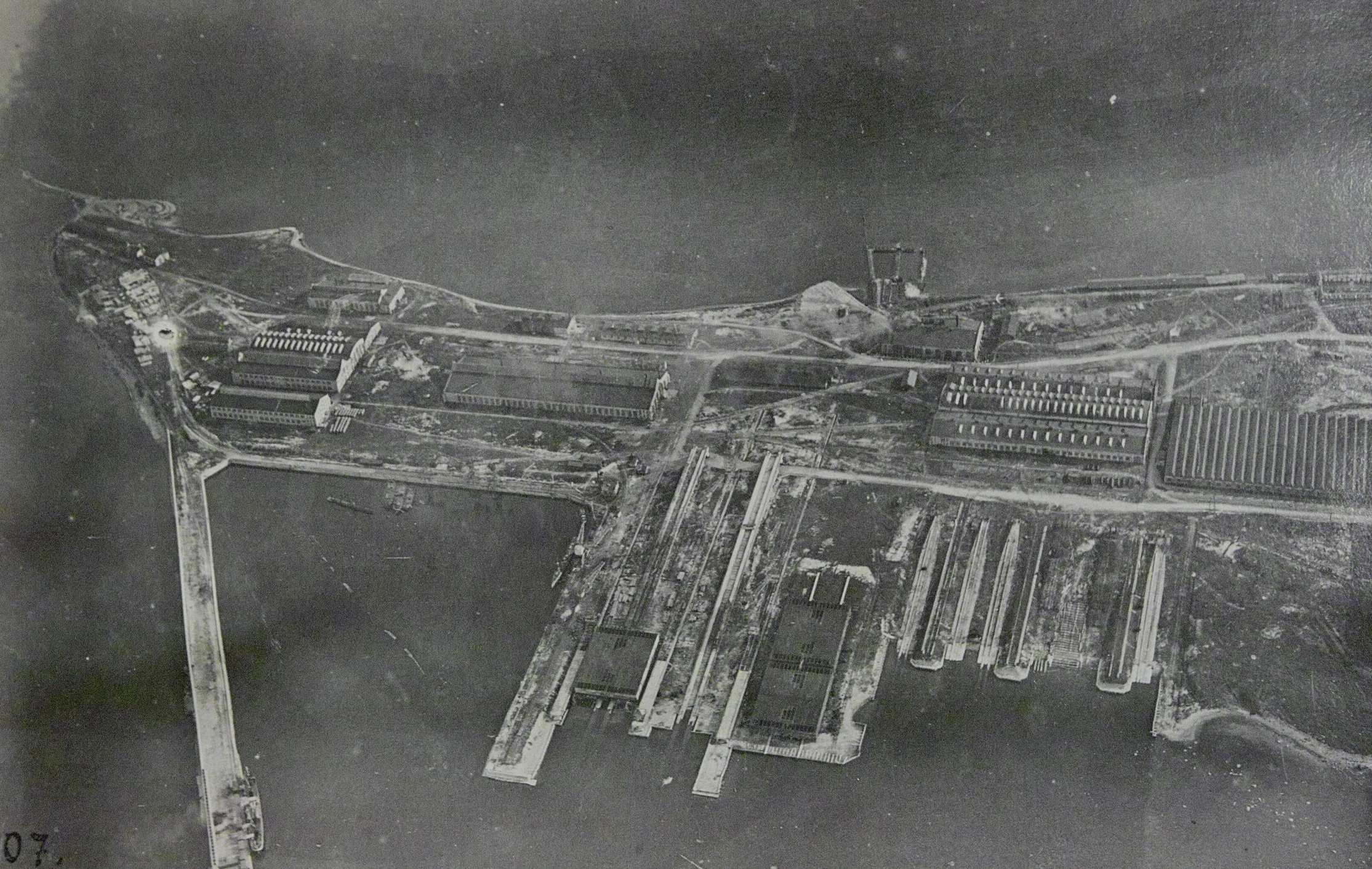

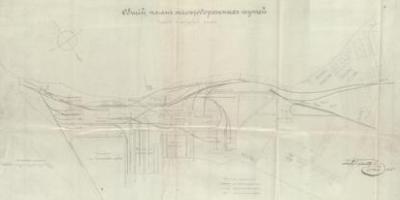

План ж/д путей на заводе (ERA.218.1.126).

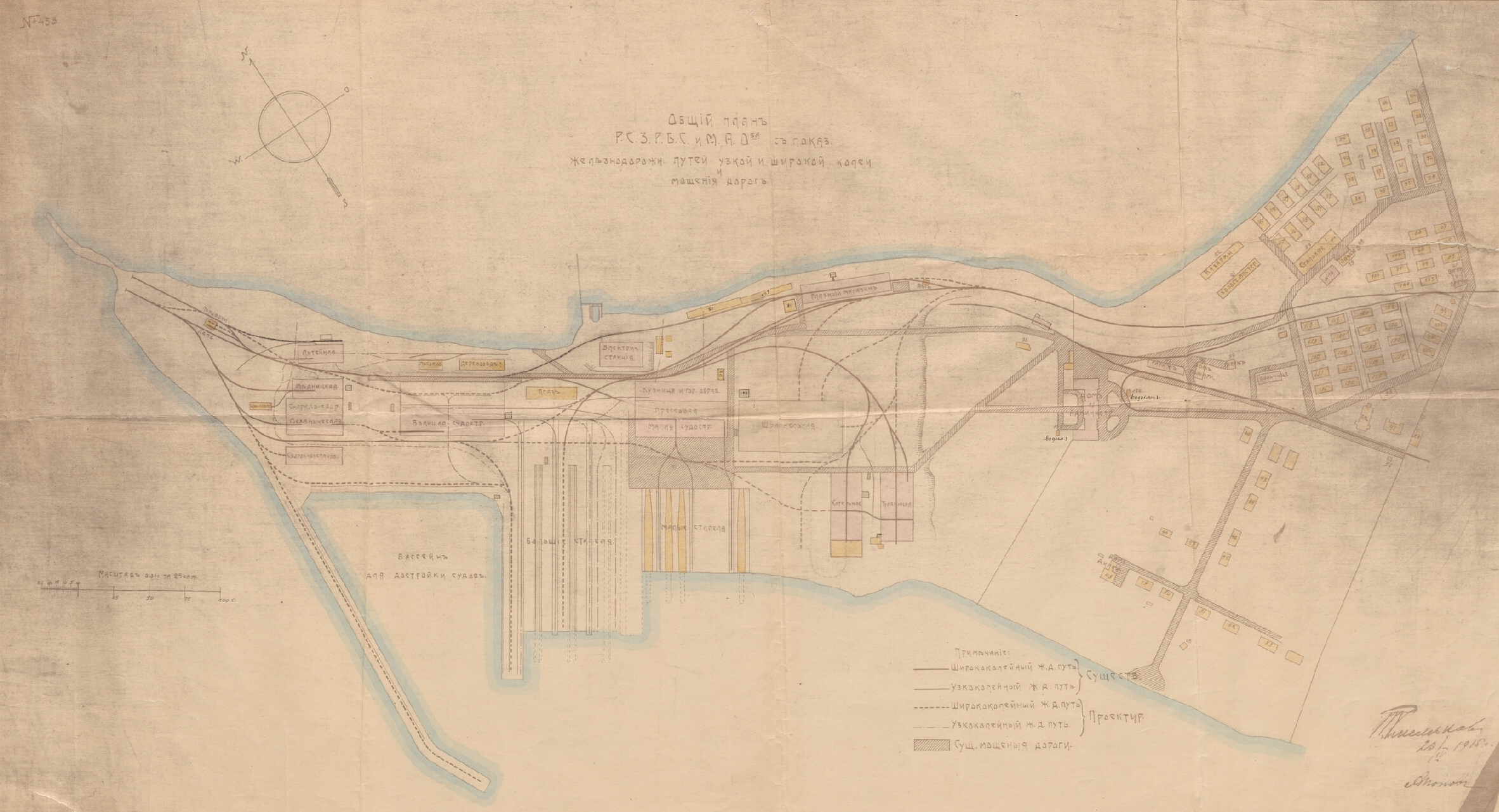

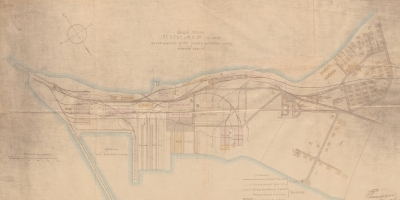

Общий план завода (ERA.Т-6.3.1441).



Аэрофото из фондов Эстонского Государственного Архива

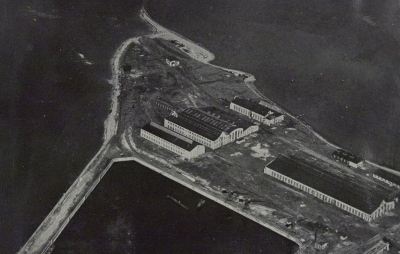

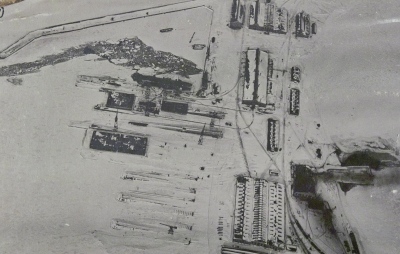

(ERA.628.1.159).

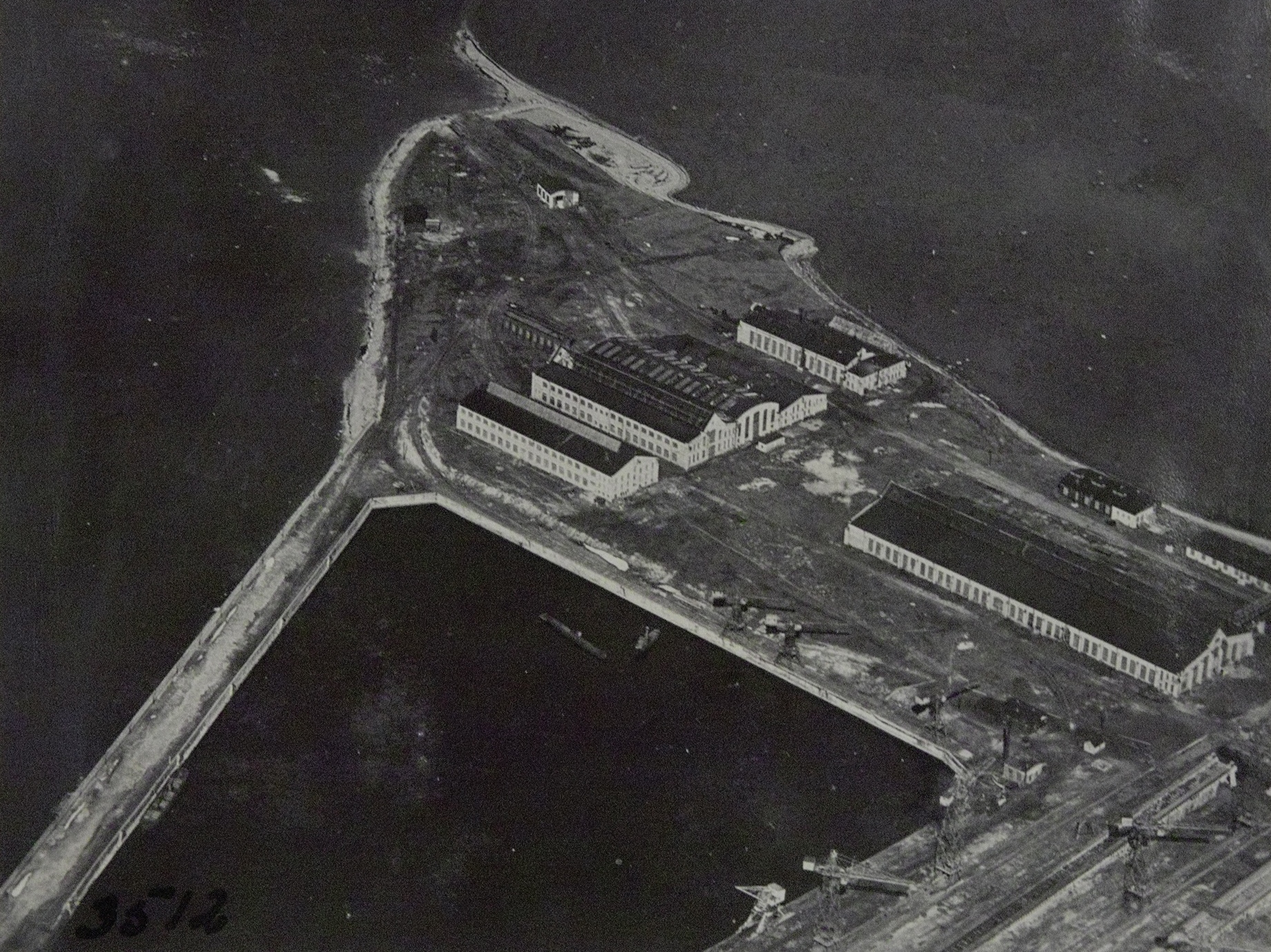

Аэрофото из фондов Эстонского Государственного Архива (ERA.628.1.166).

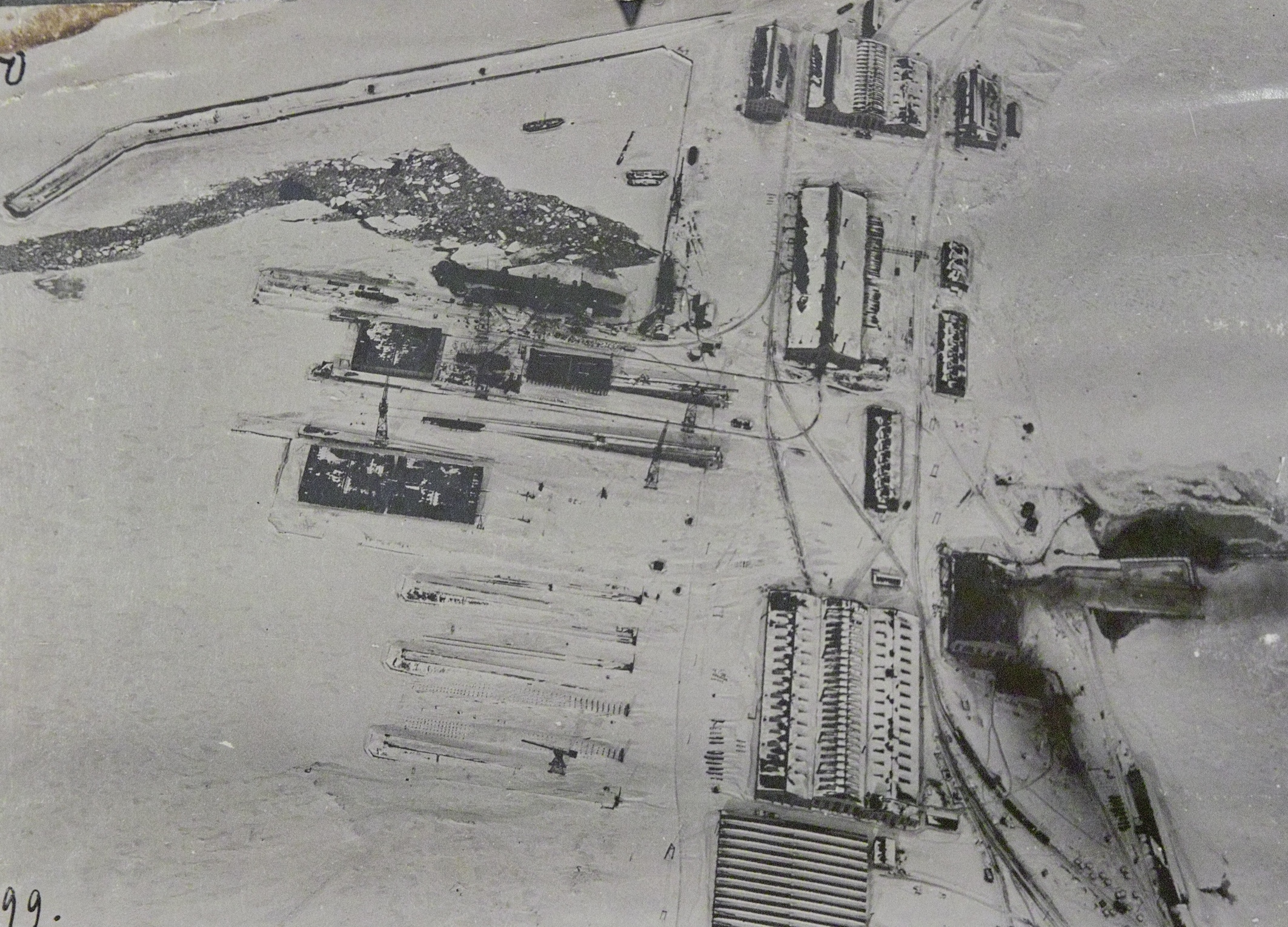

Аэрофото из фондов Эстонского Государственного Архива
(ERA.628.1.167).



Аэрофото из фондов Эстонского Государственного Архива (ERA.628.1.165).

Запрос штаб-офицера при коменданта МКИПВ от 17.11.1914 за № 760/оп.
Милостивый Государь Павел Андреевич,
Присылаю Вам габарит 200 см прожектора Шукерта, который мы собираемся поставить у Вас на заводе.
Для сведения сообщаю, что прожектор требует постоянный в 110 вольт ток у начала цепи в расчете на провода длиною около 200 сажень при 80 кв.мм. сечения.
Для исправности действия и постоянной готовности прожектор требует отепленного до комнатной температуры помещения, из которого он мог бы выдвигаться на позицию в промежуток времени, измеряемый секундами.
Очень обяжете меня, если к четвергу дадите мне черновую смету на установку прожектора, подводку к нему соответствующего тока, устройство помещения для прожектора и такового же для команды в количестве не менее 11 человек.
По миновании надобности прошу не отказать в возвращении мне чертежей обратно.
Примите уверение в совершенном почтении и таковой же преданности.
(от руки) Искренне уважающий Вас
(подпись: Б. Тягин)

Ответ директора завода от 19.11.1914.
Милостивый Государь Борис Евстафиевич,
По поводу запроса Вашего от 17 ноября с.г. за № 760 относительно устройства помещения для прожектора и связанных с этим приспособлении, имею честь сообщить Вам нижеследующее:
1. Устройство деревянного здания для прожектора, по конструкции приложенного эскиза, но с контрфорсами, которыми необходимо обезопасить здание от срывания ветром, завод может принять по примерной цене 115 рубл. (сто пятнадцать рублей) за кубическую сажень.
В здании этом помимо прожектора необходимо будет поместить станцию с динамо и электромотором, для каковой цели размеры здания в зависимости от Вашего усмотрения могут быть изменены.
2. Для возведения постройки потребуется насыпка земли и забивка свай числом около 15 шт. Потребуется также проведение узкого пути для вагонетки прожектора на длину около 7 саж. Вся названная работа по пункту второму обойдется в 895 рубл. (восемьсот девяносто пять рубл.)
3. Недалеко от здания прожектора в бывшем бараке для рабочих может быть отведено помещения для 10 человек команды. Приведение этого помещения в надлежащий вид будет стоить - 575 рбл. (пятьсот семьдесят пять рублей).
4. Электрооборудование для прожектора будет заключаться в постановке мотора трехфазного тока 500 вольт на 40 лошадиных сил, динамо постоянного тока 110 вольт и 220 ампер, необходимых приборов к ним и проводке, стоимость чего будет 5.515 рубл. (пять тысяч пятьсот пятнадцать рублей). Цена эта выведена из расчета постановки динамо и мотора указанных мощностей. В случае если по обстоятельствам военного времени таковых в продаже не найдется, будут поставлены мотор и динамо большей мощности, причем вышеозначенная цена будет подлежать соответственному увеличению.
С совершенным почтением
Директор завода.
Приложение: эскиз здания.

Письмо директору Ревельского Судостроительного завода полковнику Гаврилову от коменданта МКИПВ от 21.11.1914.
Для установки прожектора на оконечности Цигельскопельского мыса необходимо:
1. Занять под постройку для помещения прожектора, электродвигателя, динамо и 10 нижних чинов и под рельсовый путь для выкатывания прожектора на позицию - участок земли, показанный на приложенном плане.
2. Соединить этот рельсовый путь с заводской сетью стрелкой в указанном на плане месте и для действия прожектора выкатывать последний на заводской путь (конец тупика).
3. Для ускорения дела, вызываемого военною необходимостью, не устанавливать для прожектора самостоятельный двигатель и динамо, а воспользоваться электрической энергией (до 250 ампер) с заводской станции, переформировать ток в постоянный необходимого для прожектора напряжения.
Сообщая о сем Вашему Высокоблагородию прошу Вас в возможно непродолжительное время ответить, не встречается ли со стороны завода каких либо препятствий к осуществлению указанных выше мероприятий и в случае отсутствия препятствий сообщить, по какой норме (стоимость) будет отпускаться для прожектора электрическая энергия, может ли завод подвести к указанному помещению свой ток, имеется на заводе свободная стрелка для установки ее в указанном месте и соответствующий грузоподъемности и устойчивости тележка - платформа для установки на нее прожектора.
Вице-Адмирал (подпись - Герасимов)
Штаб-офицер для поручений
Капитан 2 ранга (подпись - Тягин).

Извещение завода об открытых 16.12.1914 нарядах на устройство стрелки и прокладку пути для прожектора. Устройство вагонетки и приспособлений для установки прожектора.
Извещение завода об открытых 30.12.1914 нарядах на электрооборудование прожекторной установки.
Извещение завода об открытых 07.03.1915 нарядах на отпуск световой и силовой энергии для прожектора.
Извещение завода об открытых 15.04.1915 нарядах на окраску на вагонетке леерных стоек и железной лестницы, а также постановка трубчатых поручней. Изготовление легкой вышки для разматывания манипуляторного кабеля.
Извещение завода об открытых 16.04.1915 нарядах на ремонт в помещении для нижних чинов Минной роты: выбелка потолков и стен, ремонт имеемой в помещении электрической проводки, исправление и перестановка в некоторых местах полов, установка двух плит с вмазанными котлами для варки пищи.

Источники: ЕАА.1804.2.281 и 3750.

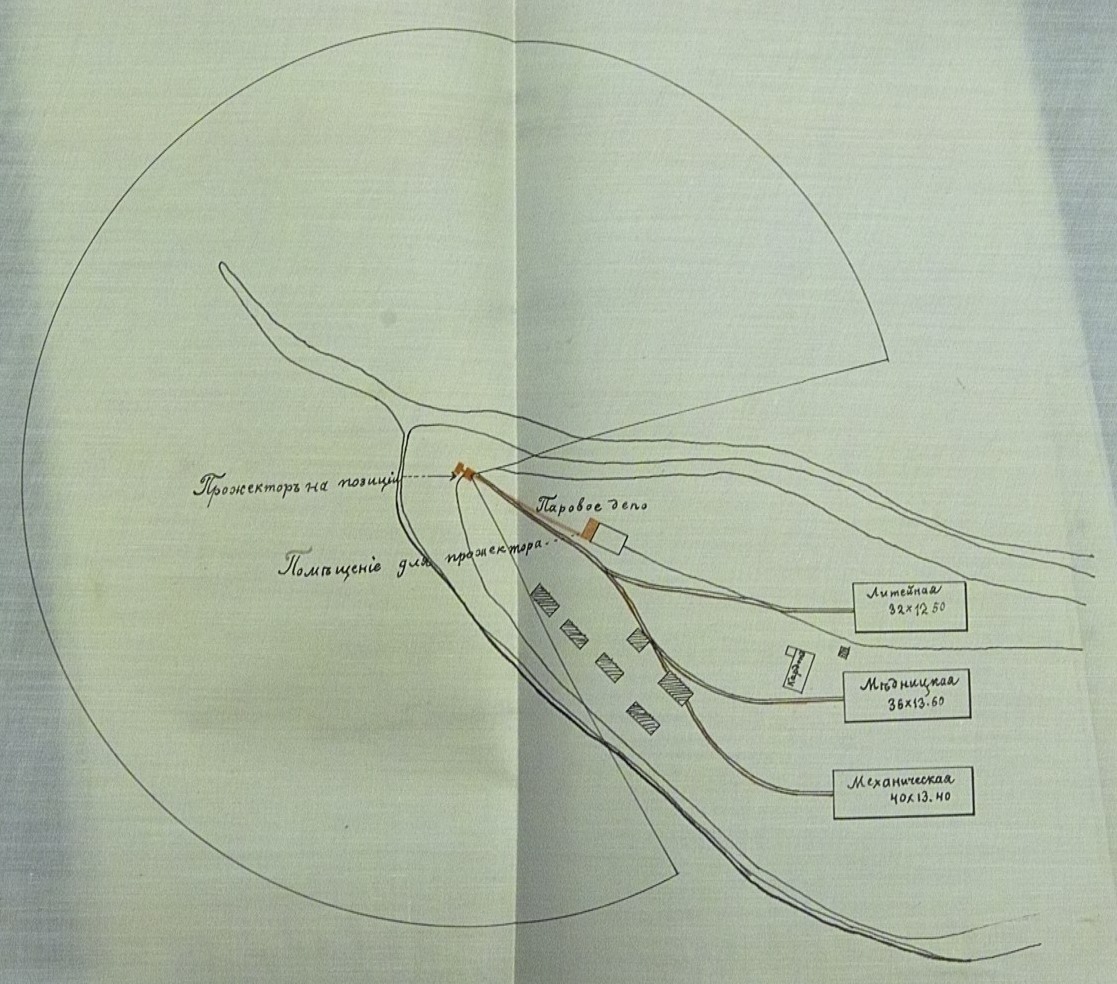

Схема установки прожектора.
Выдержки из доклада комиссии для обследования Русско-Балтийского Судостроительного завода от 25.05.1917.

По поручению Наблюдательно-технической Секции Заводского Совещания, комиссия в составе членов: Брагина, Куманина, Семенова и Пинкуса, посетила завод 22-го с.м. для выяснения положения заказов на оборону, исполняющихся на заводе и - на основании представленных ей графике, опроса ведущих работы лиц и непосредственного осмотра изделий - пришла к следующим заключениям:

Миноносцы
1. Гавриил - сдан.
2. Константин - сдан.
3. Владимир - количество работы исполненной подготов. цехами - 100%,  количество работы исполненной обрабат. цехами - 95% (сдача вероятно в июне)
4. Михаил - 99% и 90% - сдача через 2-3 месяца.
5. Сокол - 85% и 55% - едва ли будут сданы в 1917 г.
6. Мечеслав - 70% и 30% - тоже.
Примечание: % указан к 1 мая.
Крейсера
7. Светлана к 22 мая - корпус 84,6%; броня: изготовлено 100%, поставлено 98,5%; механизмы 100% и 90%.
Меньше всего подвинулись трубопроводы (70%) из-за недостатка арматуры заказанной извне.
Срок сдачи к испытанию 1.07.1917 + 4 мес. на испытание. Предполагалось сдать крейсер поздней осенью, чтобы воспользоваться зимой для переделок. Комиссия считает сдачу в 1917 г. мало вероятной.
8. Адмирал Грейг к 22 мая - корпус 74,84%. Броня изготовл. 100%, поставлено 89%. Механизмы 75 и 35%. Крейсер к концу войны закончен быть не может, но Морское Мин. считает его первоочередным заказом и работы продолжаются. Несмотря на это, за последние месяцы подготовительные цеха, загруженные другой работой, для Адмирала Грейга почти не работают.
Срок сдачи к испыт. 1.11.15 + 4 мес. для испытания.
Действительный срок сдачи определить затруднительно.
Вероятно в 1918 г.

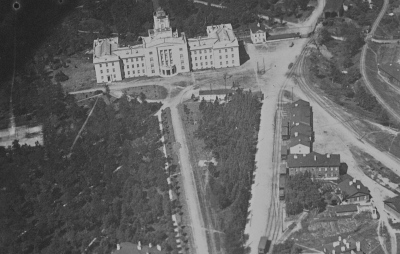

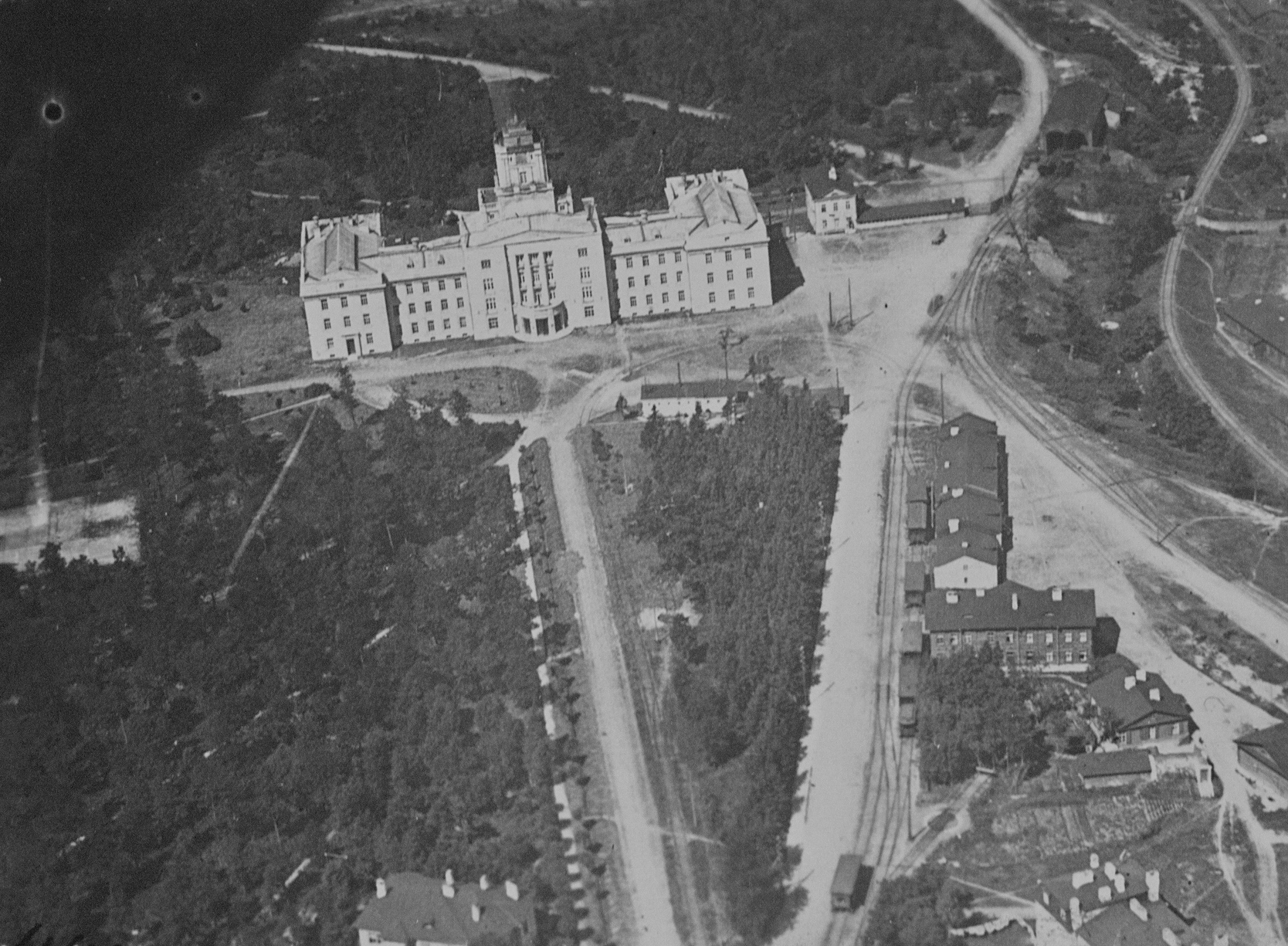

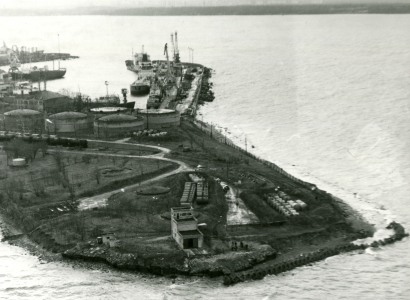

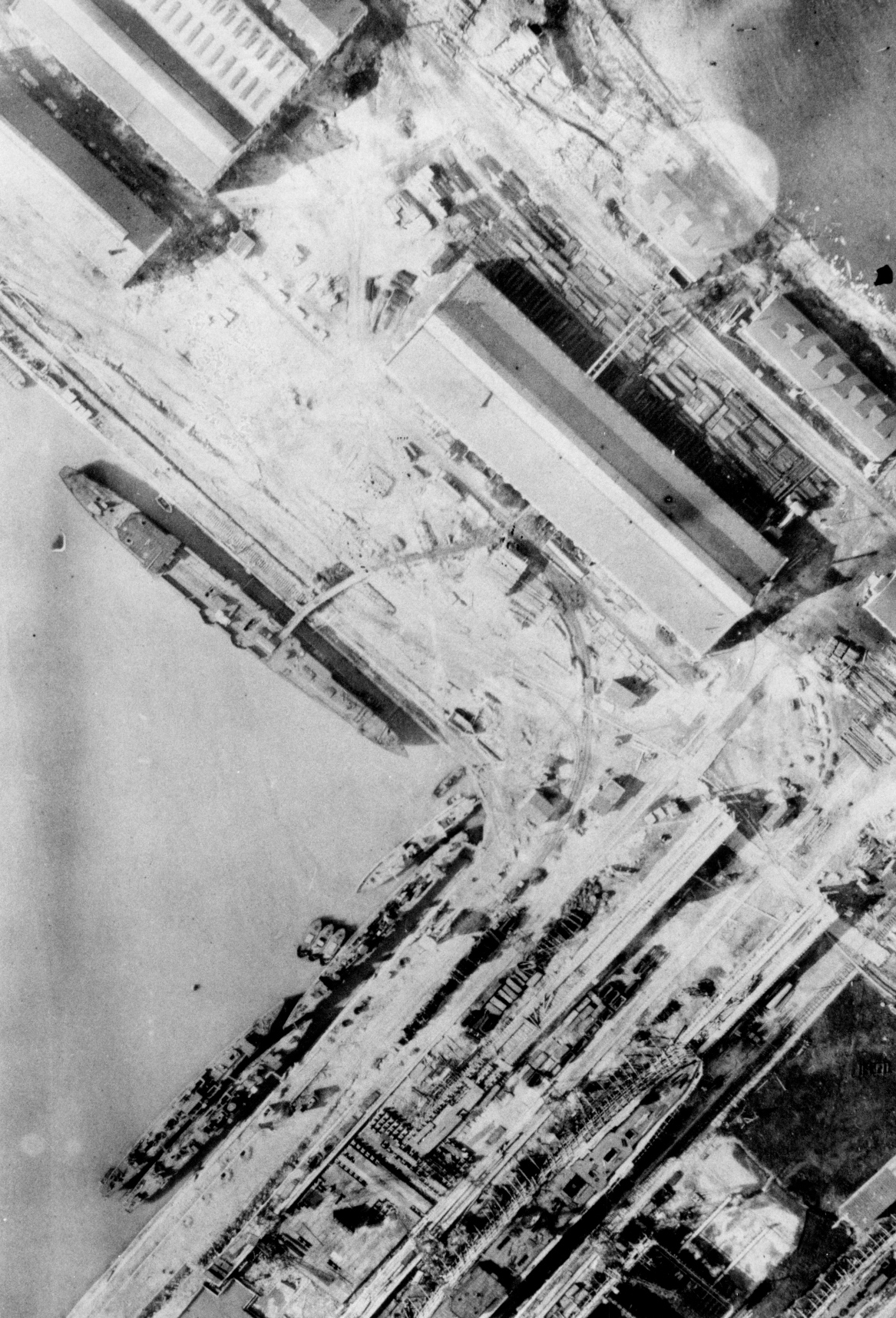

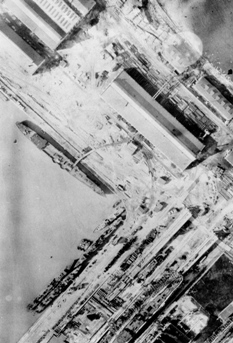

Аэрофото завода 1916-1917 гг.
(предоставил Андрей Олегович Александров).

9. Баржи - 10 угольных, 3 провизионных, 6 мусорных. Все сданы.
10. Подводные лодки -  6 штук. Сделаны чертежи. Материал заказан и начинает прибывать мелкими партиями. Сроки 15.10.1918, 15.12.1918, 15.02.1919, 15.04.1919, 15.06.1919, 15.08.1919.
11. Подводные заградители - 2 шт. Начаты в конце февраля по инициативе завода. Работа ведется усиленно. Степень готовности обоих - 30%. Срок сдачи 1 октября. Вероятно опоздание на примерно 1 месяц. Материал взят с плавучего дока. Двигатели готовые - с других лодок.
12. Тральщики типа "Ударник" - 4 штуки. Сроки: 2 - 15.08.1917; 2 - 15.10.1917.
Стали, заказанной М.М-ом еще совсем нет. К работам не преступлено.
13. 13 шт. бочек-баканов по заказу Гл. Упр. Кор. № 79 и 12 шт. - № 804.
Материал взят с плавучего дока. Работы почти закончены. Готовых изделий заказчик, несмотря на срочность заказа, не принимает.
14. Бочки по заказу Гл. Упр. Кор. № 804 - 115 и 400 штук.
Материал взят с плавучего дока. Бочки готовы. Заказчик бочек не принимает за неимением места.
15. Ремонт "Баяна" - почти закончен. Остались мелочи.
16. Ремонт рабочих катеров Свеаборгского Крепостного Минного Батальона - закончен.
17. Ремонт землечерпательницы "Густав Боле" - будет закончен недели через 2.

Отмененные заказы.
а) Заказ 3.12.16 на 5 миноносцев типа "Гогланд" - отменен. Часть материала получена.
б) Заказ 23.12.16 на 2 подводные лодки в 971 тонну - отменен.
в) Заказ 10.3.17 на 8 сторожевых судов типа "Копчик" - задержан.
г) Плавучий док в 40 000 тонн. Готов на примерно 50%. М. М-во предложило работы прекратить. Материал взят отчасти для других заказов: бочки, баканы, подводные заградители.
Ввиду наличия материала негодного для судостроительных целей (железо слишком толстое) работы частично ведутся дальше, чтобы избежать расчета рабочих, которые будут нужны для других работ (тральщики) по прибытии материала.

Артиллерийский заказы.
18. Гранаты 3 дм. - 800 000. Сданы. Отправлено 715 000. Головок еще не хватает 70 000. Будут сделаны к 20 июня. Материал есть.
19. Гранаты 3 дм. русского образца - 240 000. Официального заказа еще нет. Сдано 4600, не отправлено. По программе заказ будет исполнен в 5 месяцев. Материал есть на 100 000.
20. Гранаты 42 лн. - 235 000. Сдано 60 000. Отправлено 56 000. Заказ будет выполнен в 5-6 мес., но материала осталось всего дней на 10, т.е. на примерно 8000 штук. Головки заказаны на заводе "Пулемет", который сдал только 15500. Т.к. Пулемет не поспевает, Русско-Балтийский завод предполагает часть головок изготовить здесь.
21. Запальные стаканы без головок - 800 000. К 19 мая сдано 760 000. Отправлено 733000. Заказ будет закончен через примерно 2 1/2 недели. Материал есть.
22. Запальные стаканы с головками - 400 000. Головки будут изготовляться в Петрограде. Еще не преступлено к работе. Материал есть. Заказ будет исполнен в  3 1/2 мес.
Пробки для 21) и 22) - 1 200 000. Сдано 680 000. Отправлено 600 000. Заказ будет исполнен к сентябрю, если будет материал. Пока есть материал на 1 месяц.
23. Детонаторы - 1 200 000 (ударников 1 000 000). Весь заказ предполагается исполнить к 15 июня. Для содержателя капсюля не хватает материала.

24. Заказ 1 Эстляндского Сельско-Хоз. Т-ва на 2030 плужных лемехов - готов.
Тоже на 1100 пудов (из остатков-обрезков). Готов на примерно 75 %.

(подписи: Пинкус, Семенов, Брагин)

Источник: ЕАА.218.1.113
